Suivi de l’avancement du projet:


  • 09 Déc 2008: Dépôt de la déclaration préalable de travaux à la mairie de Anse
  • 17 Déc 2008: Signature pour acceptation du devis
  • 18 Déc 2008: Réception de l’autorisation de travaux
  • 20 Déc 2008: Demande attestation assurance à mon assureur
  • 24 Déc 2008: Déclaration DIDEME (récepissé obtenu en ligne)
  • 26 Déc 2008: Expédition demande DRIRE
  • 26 Déc 2008: Expédition demande raccordement ERDF
  • 02 Janv 2009: Réception Attestation Assurance
  • 08 Janv 2009: Réception « Accusé réception de la demande de raccordement ERDF avec N° CRAE »
  • 13 Janv 2009: Réception Certificat Obligation Achat de la DRIRE
  • 13 Janv 2009: Expédition Demande Contrat d’achat à EDF
  • 15 Janv 2009: Réception Devis Raccordement + Contrats Raccordement
  • 16 Janv 2009: Expédition Acceptation Devis
    + Chéque + Contrats Signés (Raccordement sous 42 Jours)

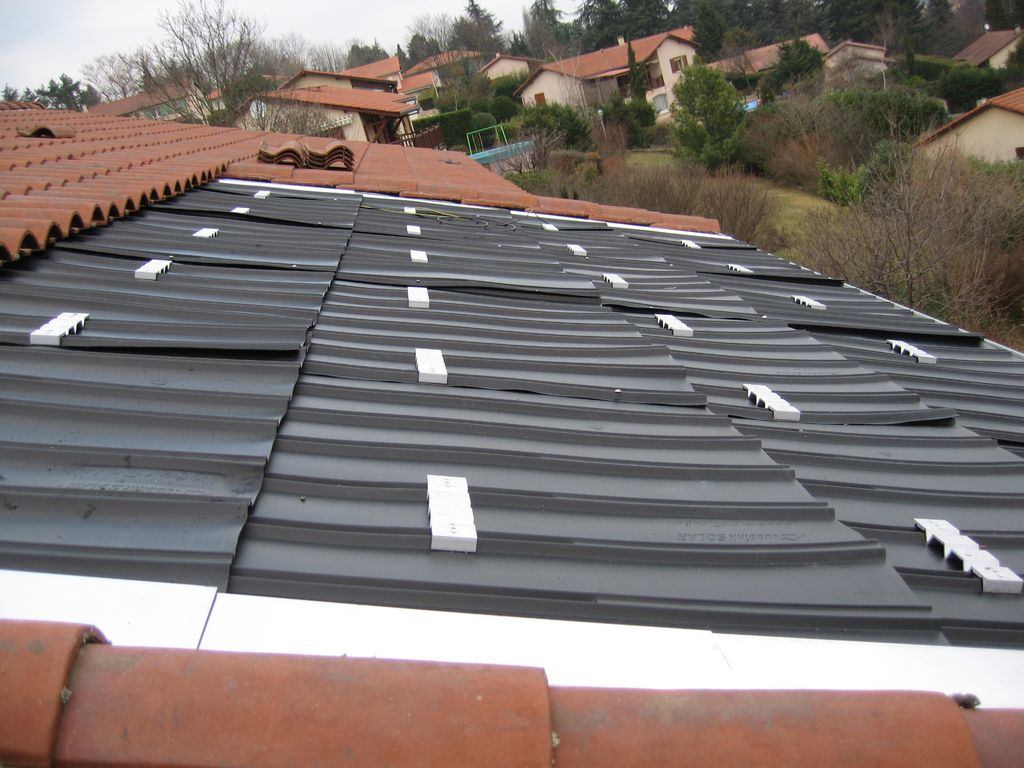

  • 28 Janv 2009: Début  installation des panneaux
  • 29 Janv 2009: Fin  installation des panneaux

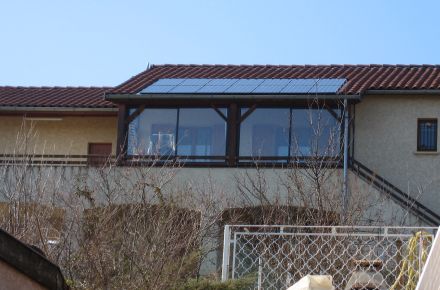

  • 4 mars 2009: Raccordement au réseau EDF et début de la production.
